TI CorporativaGerência de ProjetosGerenciamento de Projetos. Quanto mais detalhes, mais controle

Gerenciamento de Projetos. Quanto mais detalhes, mais controle

-

Publicidade

Não é raro encontrar GAPs em projetos, uma vez que vários eventos de ordem inesperada como eventos climáticos ou situações externas, e até mesmo já percebidas na fase de planejamento, geram incertezas.

O monitoramento e controle são fundamentais para mitigar os riscos e estabelecer as reservas de contingência. Exemplo: E se chover? E se fizer sol? E se um dos ambientes não puder ser utilizado? E se um recurso humano ficar doente e faltar ao trabalho? O Plano de Riscos é fundamental nesses casos onde é possível identificar fatores que possam impactar no andamento do projeto.

Tendo essa preocupação fica mais fácil controlar o caminho crítico do Projeto, que contém as atividades mais importantes, e havendo atrasos em qualquer uma dessas atividades terá impacto direto no prazo de conclusão do mesmo, além de possíveis outras implicações como aumento do custo se não houver intervenção imediata.

É bom se valer de metodologias que possam auxiliar no monitoramento e controle do projeto. O PCDA é clássico nesse contexto e é de extrema importância analisar constantemente as fases do projeto.

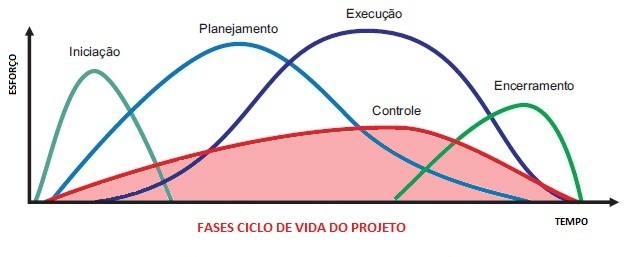

Veja o gráfico abaixo:

Perceba que o controle é percorrido em todas as fases, tendo seu auge na fase de execução, isso faz com que sejam identificados os gargalos em qualquer fase do projeto ou atrasos ocasionados pelos recursos.

Veja os exemplos, e compare os dois cronogramas:

Cronograma Pobre em Detalhamento.

Cronograma Rico em Detalhamento.

Veja que houve a quebra das atividades de Desenvolvimento e Testes. Com essa quebra pode-se identificar com maior detalhe qual atividade e qual recurso está gerando atraso no projeto. Isso é facilmente identificado pelo Gerente de Projetos e possibilita agir de imediato para fazer as atividades voltarem aos trilhos.

Outras implicações além do prazo podem ser analisadas, como custo, tendo como base as Análises de Valor Agregado do Projeto (EVA Earned Value Analysis). Mas esse tema fica para outra oportunidade.

Portanto, ao fazer o planejamento do seu projeto não se esqueça dos detalhes. Não existe projeto sem recursos, principalmente recursos humanos, e um único indivíduo pode colocar todo o trabalho em risco.

É isso aí…

Abraços.
E até o próximo artigo…

Gideão Neryhttps://www.linkedin.com/in/gideaonery
Profissional da área de TI há mais de 12 anos. Formado em Sistemas de Informação com MBA Gestão Estratégica de Empresas,, atua em projetos de BI Business Intelligence a mais de 10 anos como Consultor. Especialista em Planejamento e execução de projetos de Gestão da Informação dentro das organizações, já participou de projetos de médio e grande porte em empresas localizadas na região metropolitana de Belo Horizonte MG de vários segmentos de mercado. Focado em resultados e nas melhores práticas na qualidade das informações das empresas para tomada de decisão.Linkedin: https://www.linkedin.com/in/gideaoneryTodos os artigos escritos por Gideão Nery no portal TI Especialistas são baseados em estudos de mercado, cases e experiências adquiridas.

1 COMMENT

Latest news

4 bons conceitos para apoiar a sua identidade de marca

No mercado, existem marcas que, ao falar seus nomes, rapidamente associamos com determinadas palavras que são boas para quem...

Estratégia de comunicação B2B para redes sociais: dos posts para as vendas!

Adaptar seu conteúdo permite experimentar diferentes maneiras de mostrar sua empresa de TI, os benefícios dos seus serviços e não ser tão repetitivo com algumas táticas.

IA para MSPs: como a inteligência artificial está transformando o mercado de serviços gerenciados

A Inteligência Artificial (IA) está desempenhando um papel crucial na transformação dos Prestadores de Serviços Gerenciados (MSPs). Mais do...

O que é integração de sistemas de RH e como ela facilita o trabalho?

A integração de sistemas de RH traz muitos benefícios, principalmente em termos de otimização do tempo e de recursos. Sem ela, diferentes plataformas podem gerar dados desconexos e difíceis de consolidar, o que pode levar a erros e à sobrecarga de trabalho manual.
Publicidade

Cibersegurança como pilar da resiliência empresarial: a abordagem estratégica dos MSPs

Na última década, a segurança cibernética deixou de ser um tema restrito às áreas de TI para se tornar...

ADDEE traz HaloPSA ao Brasil, apostando na eficiência para MSPs

Plataforma de atendimento e automação promete otimizar a gestão de serviços com funcionalidades integradas para todo o ciclo de vida...

Must read

4 bons conceitos para apoiar a sua identidade de marca

No mercado, existem marcas que, ao falar seus nomes,...

Estratégia de comunicação B2B para redes sociais: dos posts para as vendas!

Adaptar seu conteúdo permite experimentar diferentes maneiras de mostrar sua empresa de TI, os benefícios dos seus serviços e não ser tão repetitivo com algumas táticas.
- Advertisement -

You might also likeRELATED
Recommended to you
